Oppdatering om byggeprosjektet

Her finner du framdriftsplan og endringer i riggplan.

Endringer i rigg etter vinterferien:

  • Innskrenking av parkeringsarealer til ca 31 plasser - byggeplassområdet utvides.
  • Det er også ca 20 parkeringsplasser mellom bygg 8 og bygg 15. Det skal ikke stå biler foran porter, haller og containere. Innkjøring fra Sophie Radich.
  • Vi gjør oppmerksom på at parkeringsplassene kun er til ansatte, elever må finne parkeringsplasser utenfor skolens område.
  • Riggplass utvides mot skolens anleggsområde.

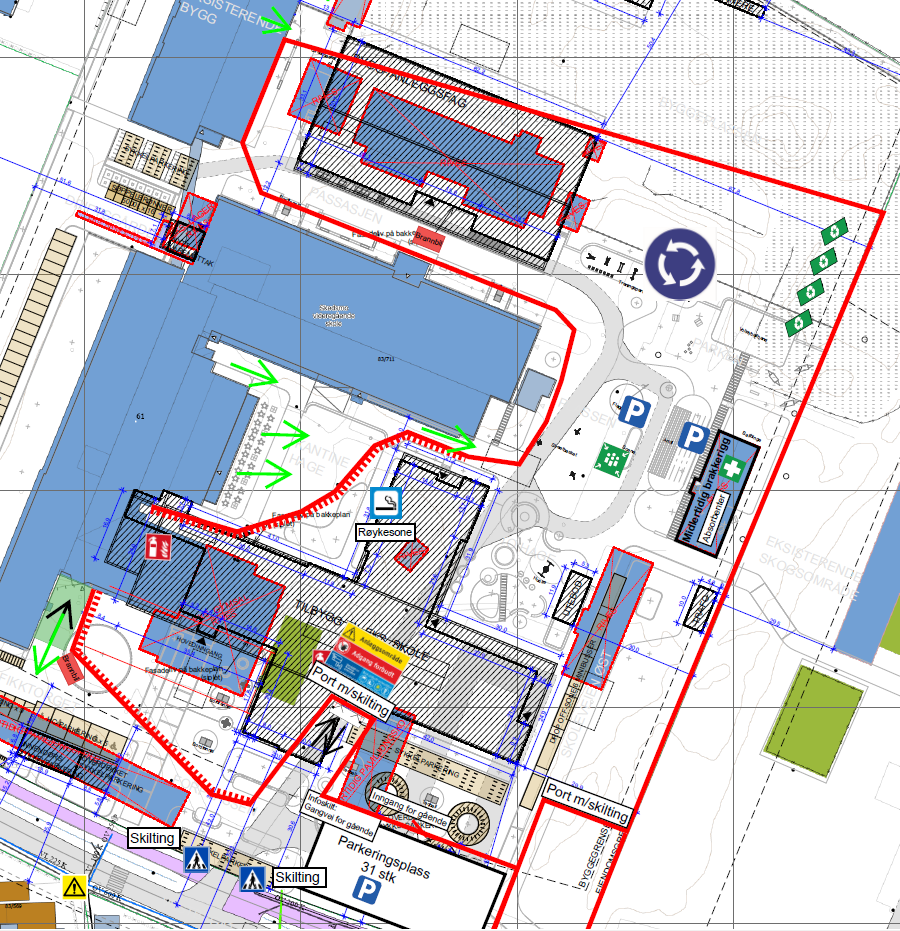

Riggplan for byggearbeider på Skedsmo vgs - Klikk for stort bilde Veidekke/Seby

Tentativ fremdrift per februar 2025

Februar 25

  • Oppstart grunnarbeider og massetransport
  • Rivebeider pågår
  • Spunting - også kjent som spuntvegg, er en metode som brukes på byggeplasser for å støtte opp jordmasser og forhindre at de raser sammen. Spunting kan medføre støy og vibrasjoner når slike plater settes opp.
Illustrasjonsbilde av spunting - Klikk for stort bilde Veidekke/Seby
  • Etablering av ny innkjøring etter vinterferien

Mars 25

  • Grunnarbeider\graving
  • Betongarbeider

April 25

  • Grunnarbeider\graving
  • Betongarbeider
