29. juni
Ferdigstøpt brudekke! I går, tirsdag, ble brudekket ferdigstøpt og prosjektet har dermed nådd sin viktigste milepæl så langt.
Om lag 70 m³ betong ble støpt i løpet av dagen. Gjennomføringen krevde god koordinering mellom flere aktører. Betongpumpa ble levert av Betong Øst Gardermoen, mens betongen ble produsert og levert fra Betong Øst Rudshøgda.
Arbeidet ble gjennomført raskere enn forventet, men ikke uten utfordringer. Den stigende temperaturen gjorde betongen mer krevende å håndtere, samtidig som det oppstod strømfeil på aggregatet som forsynte den 400V-drevne vibratoren på brygga, en type stålkassett som brukes til både vibrering og avretting av betongen. Da vibratoren havarerte, måtte deler av støpen rettes av for hånd. Til tross for dette ble støpearbeidet fullført innenfor forventet tidsramme.
Flere personbiler som stod i private innkjøringer og innenfor arbeidsområdet måtte flyttes i forbindelse med støpearbeidet. Dette ble løst på en god måte takket være raske og samarbeidsvillige bileiere.
Det var til tider omfattende aktivitet på nordenden av brua. Gående og syklende viste imidlertid god forståelse for situasjonen og tilpasset seg de midlertidige forholdene på en god måte gjennom dagen.
Prosjektet har gjennom hele anleggsperioden håndtert en rekke uforutsette utfordringer. Også i sluttfasen fram mot ferdigstøpt dekke har arbeidslaget vist stor evne til å finne løsninger og opprettholde framdriften når nye utfordringer har oppstått.
Med brudekket ferdigstøpt går prosjektet nå inn i en ny fase hvor betongen skal herde og oppnå nødvendig styrke. Det vil derfor være begrenset aktivitet på brua onsdag. Mesteparten av resten av uka vil bli brukt til klargjøring og nødvendige forberedelser før åpning av ett kjørefelt.
Videre arbeider på prosjektet vil i stor grad dreie seg om etablering av kantdragere og montering av rekkverk. Når disse arbeidene pågår vil ett kjørefelt være åpent for trafikk over brua. Dette vil gi en betydelig bedre situasjon for alle som ferdes langs fylkesveg 33 til daglig.
Med brudekket ferdigstøpt er den mest krevende milepælen nå passert, og prosjektet er fortsatt i rute til åpning av ett kjørefelt som planlagt.
27. juli
Armeringsarbeidene er ferdige! I løpet av søndag 26. juli ble armeringsarbeidene i all hovedsak ferdigstilt, inkludert innboring og innliming av ny armering for å sikre god samvirkning mellom eksisterende og ny konstruksjon.
Det var opprinnelig planlagt støpearbeider mandag 27. juli. Sent fredag kveld fikk prosjektet informasjon om forhold som gjorde at den planlagte støpen ikke lot seg gjennomføre som forutsatt. Prosjektet er avhengig av at betongproduksjon, transport og pumpekapasitet er tilgjengelig samtidig, og flere av de involverte aktørene har hatt redusert aktivitet i ferieperioden. Vi er nå inne i uke 31, og de fleste aktørene er tilbake i ordinær drift. Dette gjør det enklere å få avklart situasjonen og legge videre plan for gjennomføringen.
Vi planlegger nå for at hele støpearbeidet gjennomføres tirsdag fra nordre side av brua. Dersom dette lar seg gjennomføre som planlagt, vil den utsatte støpen bli tatt igjen uten behov for ytterligere støpedager.
Selv om dette ikke medfører endringer i planlagt åpningsdato per nå, påvirker det noe av den framdriftsmarginen som var bygget inn i prosjektet. Det arbeides derfor aktivt med å opprettholde den framdriften som er lagt til grunn for prosjektet. Målsettingen om åpning av brua som tidligere kommunisert ligger fast.
Det er nå høy aktivitet på anlegget, og vi ber om at parkeringsinformasjonen som tidligere er sendt ut respekteres. Prosjektet har mottatt tilbakemeldinger om kjøretøy som hindrer adkomst til og fra private innkjørsler. Vi ber derfor om at det ikke parkeres slik at innkjørsler eller adkomstveier blokkeres.
Videre minner vi om at områder reservert for prosjektet skal holdes tilgjengelige til enhver tid. For kjøretøy som parkeres langs fv. 33 ber vi om at navn og telefonnummer legges synlig i frontruten slik at eier kan kontaktes ved behov.
20. juli
Milepæl! Vi ble ferdige med vannmeisling fredag kveld rundt 19.00, da regnværet slo inn for fullt.
I helgen har resten av betong blitt fjernet fra brudekket. Det er noen steder under eksisterende armering hvor det blir håndmeislet. Utover det, vil det foregå endel boring for ny armering som skal limes fast i brudekket for å forbinde nytt og gammelt med hverandre. Det forventes støy ifm. disse arbeidene. Utover dette blir det nå satt i gang mindre reparasjonsarbeider av feltene hvor betongen har vært dårlig, og det legges opp til mindre støper for dette. Det er også startet med utlegging av syrefast armering i det som blir første feltet som skal støpes.
Armeringsarbeidet er nå i gang. Videre er det varmt for gutta. Det er anstrengende å jobbe i sol og varme, med fysisk tungt arbeid som med armering på dager som dette. Tiltak gjøres deretter.
17. juli
Det går mot slutten av vannmeislingsarbeidet og arbeidene med å fjerne mesteparten av betongen er ferdig. Dette arbeidet har medført en del støy, så jeg håper naboene vil merke at det er mindre støy fra området nå. Vi skal tilbakejustere høyder i felter før arbeidet avsluttes, samt punktvis med håndmeisling.
Kantforskaling, og forberedende arbeider for armering er i gang. I helgen starter vi arbeid med å borre og lime fast armering i den gamle konstruksjonen. Det vil foregå arbeider på lørdag, søndag er usikkert.

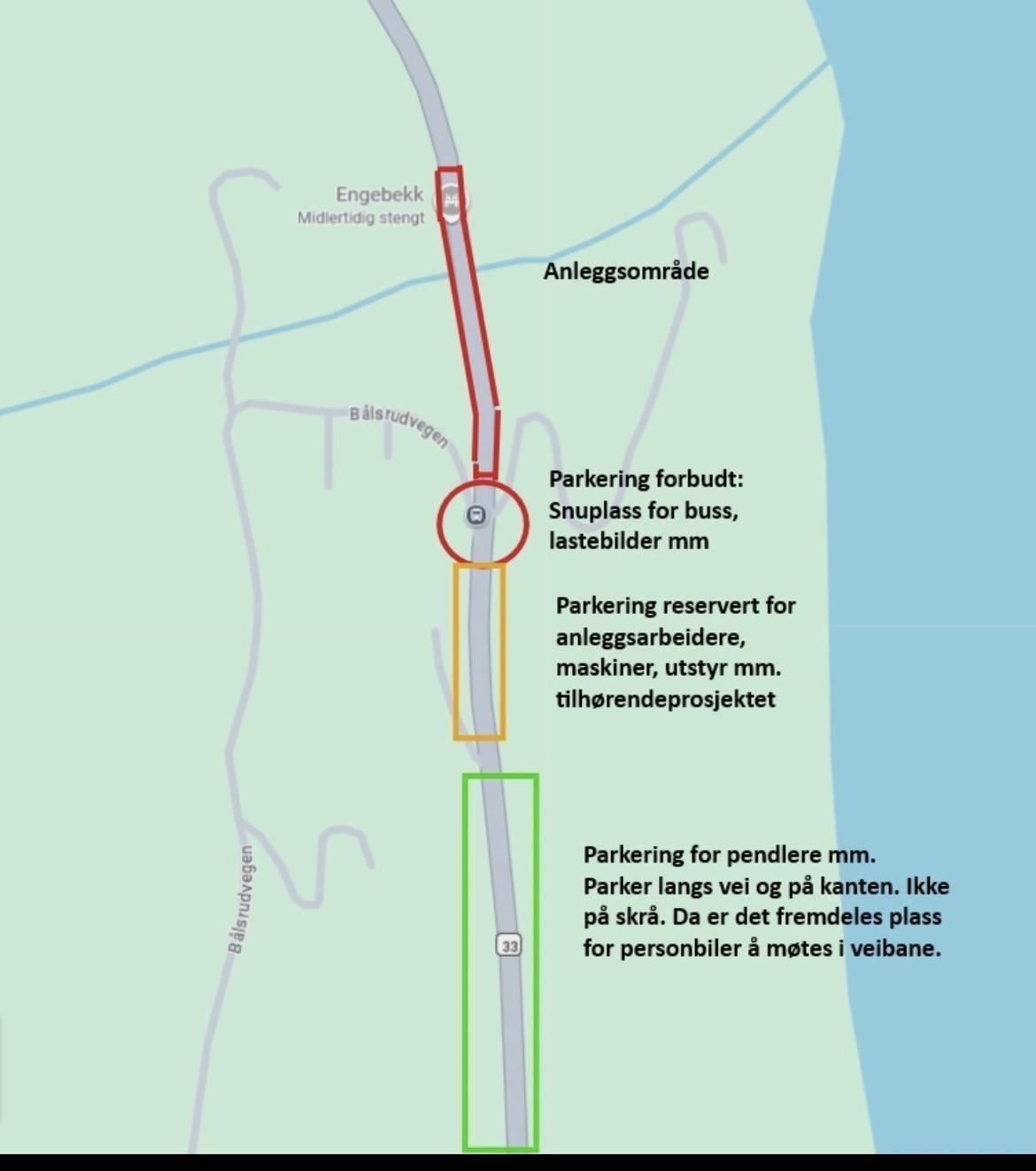

Til uken er det satt opp døgndrift og det vil bli hektisk. Det er satt opp parkeringsskilter i området og lagt ut beskrivelse for hvor vi ønsker at folk parkerer og ikke parkerer. Ber om at dette overholdes slik at vi slipper å bruke tid på flytting av biler fremover.
14. juli
Vi har i dag startet på del 3 av 4 med vannmeisling, noe som betyr av vi er over halvveis med disse arbeidene. Vi kommer til å fortsette med nattarbeid. Dette gjelder rengjøringen av brudekket. Arbeidet er fysisk krevende så det er en fordel at vi kan arbeide når det er litt kjøligere, samtidig som at man ikke er i konflikt med gutta som vannmeisler på brua.
Vi har avdekket en del dårlig armering, og vi har funnet felter med dårlig betong. Det er tydelig at saltet har gjort sitt med konstruksjonen. Totalt sett er vi i rute med fremdriftsplanen, med små avvik begge veier. Dette er helt vanlig i prosjekter som dette.
Vi har nå startet planlegning for støp av de to første feltene. Akkurat nå kan den kommende hetebølgen påvirke arbeidet vi holder på med, men vi planlegger etter dette. Gutta kjenner godt på varmen som er på brua. Det går mye isbiter, kaldt vann og arbeid i skyggen der det er mulig.
14. juli
Arbeid med nattskift startet i natt. Gjennom helgen meislet vi bort betong med vannmeislingsutstyr og det er denne betongen vi nå fjerner, slik at brudekket blir rengjort før det videre arbeidet kan starte. Arbeidene er ikke veldig støyende, men noe lyd av arbeidene kan forekomme.
