Fv. 152 Skiveien, Stenfelt – Greverud

Fylkeskommunen er i gang med bygging av ny gang- og sykkelvei mellom Stenfelt og Greverud langs fylkesvei 152 Skiveien. Det skal bli et brukervennlig og trafikksikkert tilbud for myke trafikanter. Planlagt sluttfrist er vår 2026.

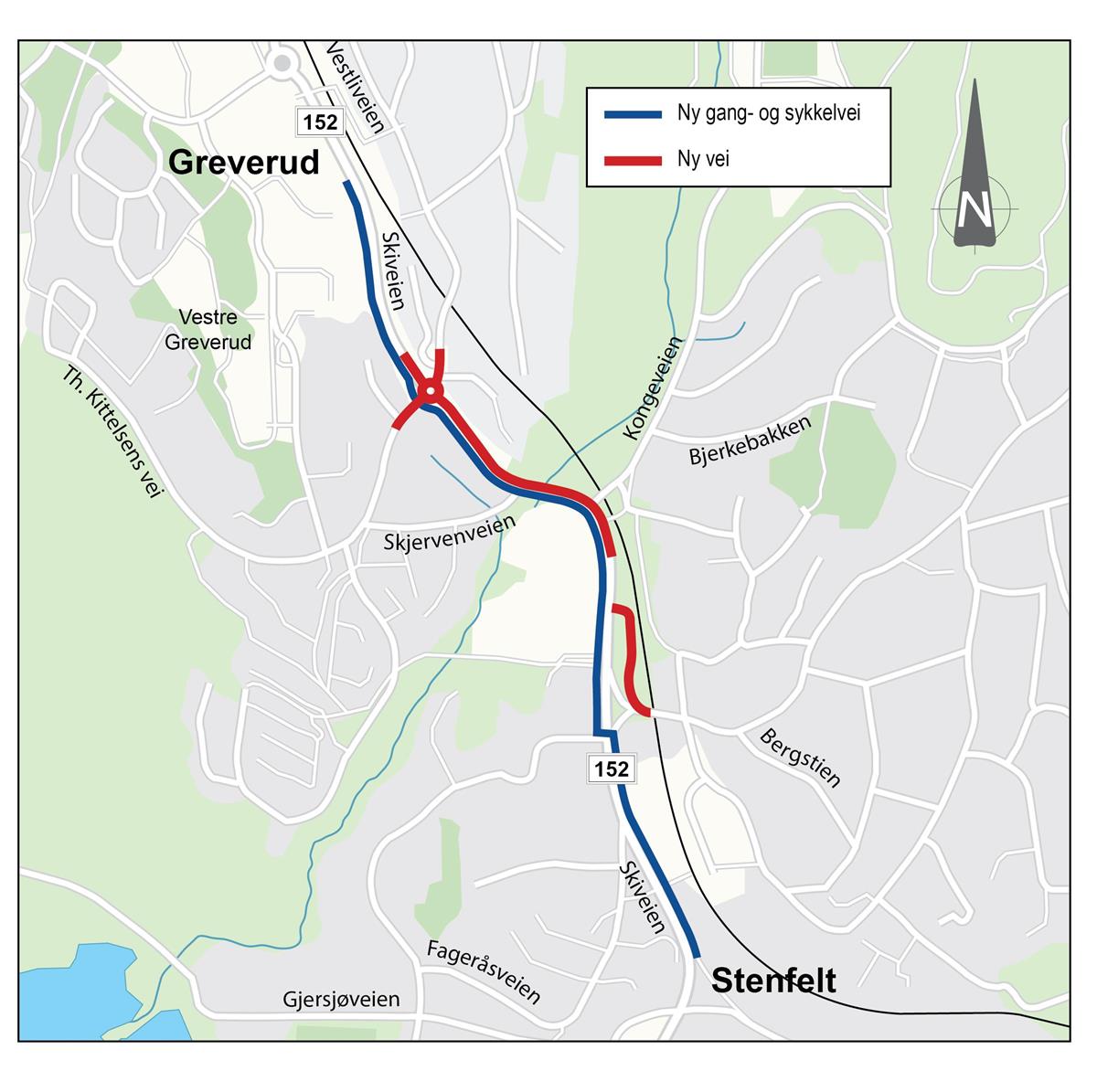

Kart med en blå linje, som viser hvor vi skal bygge  ny gang- og sykkelvei, og en rød linje som viser ny vei - Klikk for stort bildeKartet viser hvor vi planlegger ny vei og ny gang- og sykkelvei. Arild Walberg Solerød, Viken fylkeskommune

Om prosjektet

Prosjektet skal bidra til en god sammenheng med øvrig gang- og sykkelveinett og med lokalveier, Greverud senter og stasjonsområdene.

Fylkesvei 152 Skiveien, som går gjennom Follo, mangler et helhetlig og godt tilbud til gående og syklende. Dagens tilbud er varierende. På deler av strekningen følger den ikke fylkesveien, andre steder er fortausløsningen av ulik standard. Strekningen er preget av flere uoversiktlige avkjørsler og kryss, som for eksempel krysset mellom fv. 152 og Sætreskogveien, som skal forbedres. Daglig kjører det i gjennomsnitt 7 600 kjøretøy på fylkesvei 152 mellom Stenfelt og Greverud. Hastigheten er skiltet til 60 km/t i nord og sør, mens det er 40 km/t forbi Greverud skole.

Gjennomfartsåre for sykkeltrafikk

Strekningen betjener lokal gang- og sykkeltrafikk for de store boligområdene. Den er også skolevei. Strekningen er gjennomfartsåre for regional sykkeltrafikk og er derfor også en del av sykkeltraseen for rute 1 i Sørkorridoren (E6) og nasjonal rute nr. 7, som følger fv. 152 gjennom store deler av Follo.

Prosjektet ble opprinnelig startet av Statens vegvesen som byggherre, men fylkeskommunen har i de senere årene tatt over dette ansvaret. Det er fortsatt Statens vegvesen som står ansvarlig for finansiering av dette prosjektet, da prosjektet finansieres med statlige midler fra den prioriterte prosjektporteføljen i byvekstavtalen mellom Oslo kommune, Bærum kommune, Skedsmo kommune, Oppegård kommune, Akershus fylkeskommune og Staten for perioden 2019–2029. Prosjektet er prioritert i senere Handlingsprogrammer for byvekstsamarbeidet og Oslopakke 3. Senest for perioden 2023–2026.

Alle kostnader med utbygging og rehabilitering av kommunal infrastruktur med tilknytninger som inngår i dette prosjektet, skal bekostes av Nordre Follo kommune.

Anleggsarbeider vil påvirke nærområdet

Planlagte anleggsarbeider vil påvirke store deler av området gjennom hele byggeperioden. Prosjektet beklager ulemper dette vil medføre og håper på forståelse fra alle. Prosjektet gjør alt for å løse trafikkavviklingen på best mulig måte for alle.

Deler av strekningen vil periodevis få lysregulering og manuell dirigering. I tillegg planlegges det å stenge midlertidig noen kommunale veier, samt omkjøringer for fylkes- og kommunale veier.

For myke trafikanter vil eksisterende gangveier bli tilrettelagt ift. anleggsarbeider langs strekningen. Gående og syklende må regne med å få nye midlertidige ruter som prosjektet forsøker å få omlagt slik at de blir så korte som mulig, men det må regnes med at dette ikke vil fungere på alle gangruter.

Alle midlertidige endringer i trafikken både for myke trafikanter, syklister og bilister vil bli skiltet.



Fakta

  • Fase: Byggefase
  • Byggeperiode: Fra årsskiftet 2023–24 til vår 2026
  • Entreprenør: Leif Grimsrud AS
  • Kontraktsum: 139 858 614 kr (139,8 millioner kroner)
  • Totalkostnad: Prosjektet er anslått til kr. 283,1 mill. inkl. kommunal infrastruktur for Nordre Follo kommune
  • Kommune: Nordre Follo

Har du spørsmål om prosjektet, ta kontakt

Anders Mjell, prosjektleder, e-post: andersmj@afk.no, mobil: 90 74 42 10

Elena Wahl, byggeleder, e-post: elenaw@afk.no, mobil: 46 90 66 73

Atle Øien-Sveum, teknisk byggeleder, e-post: atleoi@ofk.no, mobil: 48 00 43 02
